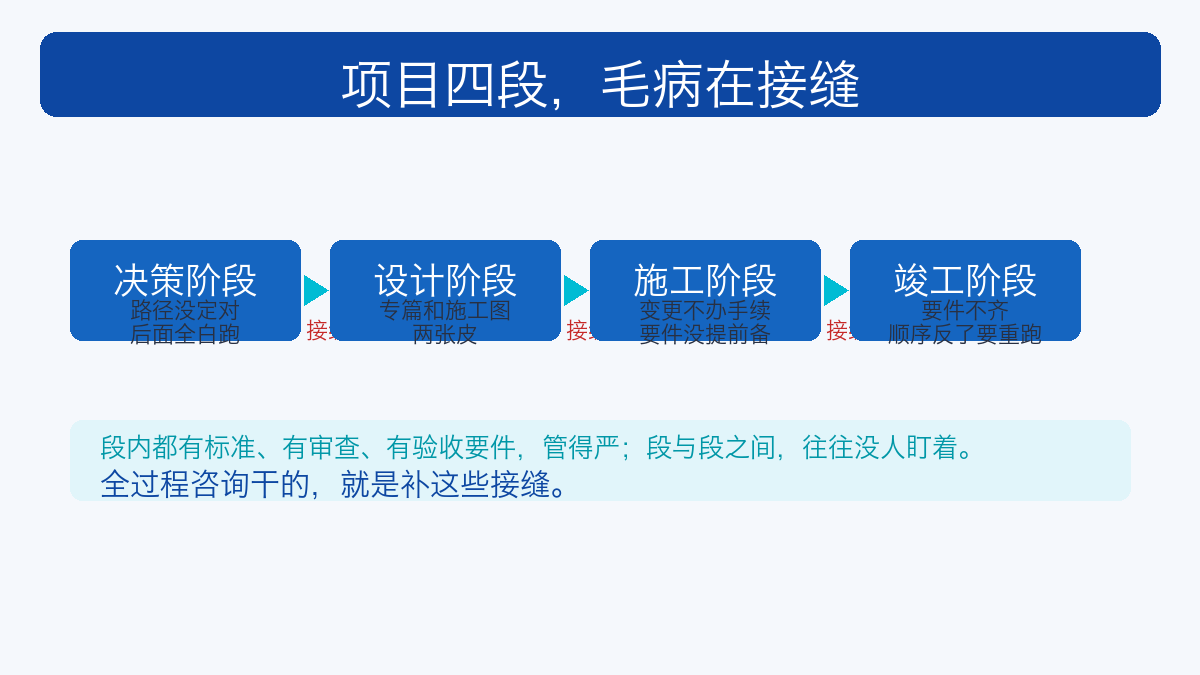

全过程咨询管什么:一个评审人眼里的环节接缝
我审过的项目里,出问题的很少是单个环节本身。图纸画得再细,施工队照样能返工;可研写得再厚,立项照样卡壳。毛病大多出在环节与环节的接缝处。设计没考虑施工,施工变更没回传设计,手续顺序颠倒,这些才是拖垮进度的真凶。图纸没问题。问题在接缝。
一个项目从立项到投产,大致走决策、设计、施工、竣工四段。每段内部都有标准、有审查、有验收要件,管得严。可段与段之间,往往没人盯着。全过程咨询干的,就是补这些接缝。

决策阶段:路径没定对,后面全白跑
决策阶段最容易脱节的地方,是立项路径没定对。政府投资项目和企业投资项目,走的是两套程序,混了就要返工。
政府投资项目走审批制,项目建议书、可行性研究报告、初步设计,逐级批。企业投资项目走核准或备案。核准制的项目,要写可研报告和项目申请报告,报核准机关批;目录外的项目走备案,网上办最快。具体走哪条路,以现行规定和当地主管部门要求为准。
不少项目,可研做得粗,选址没考虑地类、没核对规划,等报上去才发现地块性质不对,前面全推倒重来。还有的项目,可研里投资估算拍脑袋,概算一出来差一大截,立项批不下来,工期先空转半年。决策阶段省下的功夫,后面要用几倍的代价补。
可研的深度,直接决定后面顺不顺。我审可研,先看三处:建设规模有没有依据、投资估算有没有分项支撑、选址有没有落到图上。这三处含糊的,多半后面要返工。可研不是写厚就完事,是要能经得起概算、能指导初步设计的。深度不够,概算一核就露馅,立项卡住,后面全是连锁反应。
设计阶段:专篇和施工图,两张皮
设计阶段的接缝,在安全设施设计专篇、职业卫生专篇和施工图之间。
安全设施要跟主体工程同时设计、同时施工、同时投入生产和使用,这是《安全生产法》定的"三同时"。职业卫生的专篇同理。归口上,安全三同时归应急管理部门,职业卫生三同时归卫生健康部门,两套程序归口不同,都得过。
可实际里,专篇是专篇,施工图是施工图,两张皮。图纸审查意见提了一堆,落到施工图上的没几条。等施工时才发现,安全设施没地方装,职业卫生防护没预留位置,再改就是大动干戈。专篇不是写出来交差的,是要落到施工图里的。审查意见单上那几行字,不落到图上,等于没审。
施工与竣工阶段:变更和要件,两头都要盯
施工阶段的接缝,一头是变更,一头是验收要件。
现场改个设计,是常有的事。可变更不办手续,图纸和现场就对不上,后面验收、结算全要扯皮。变更要回传设计,图纸要跟着改,这条链断了,项目就埋了雷。
另一头,消防、节能这些验收要件,得提前备。等竣工了才想起来,消防验收、竣工验收备案的顺序搞反了,就得重跑。先开工后补手续的代价,比想象中大得多。有的项目土建都封顶了,消防设计审查还没过,整改起来连墙都要拆。

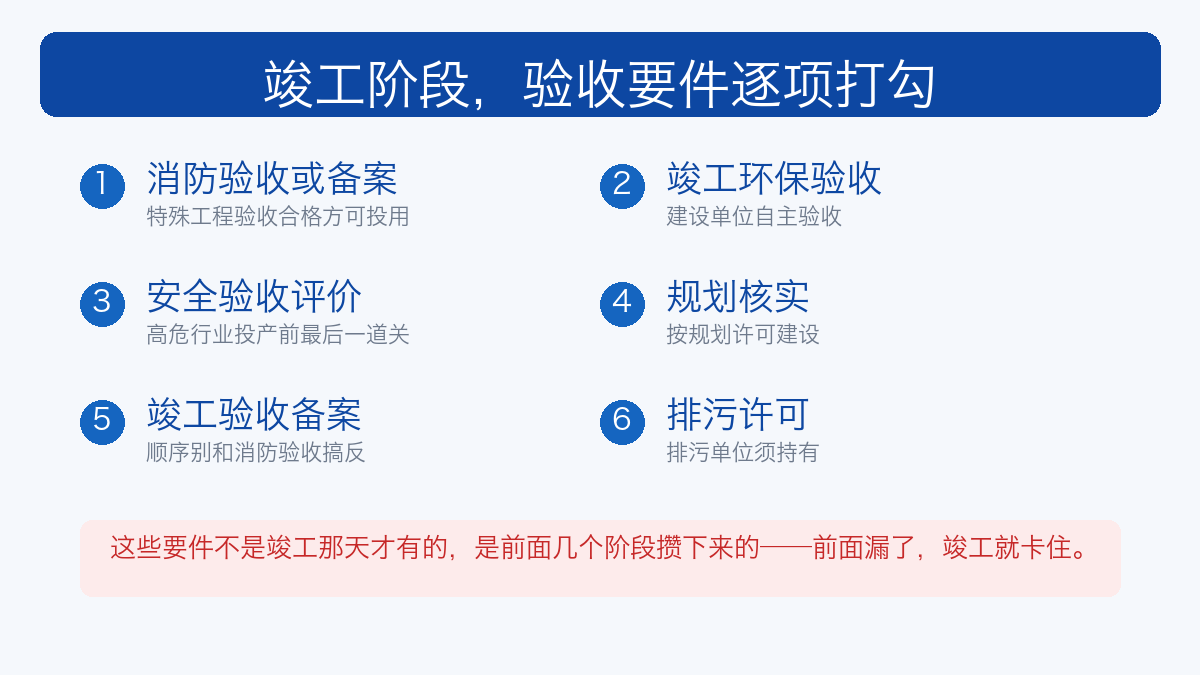

竣工阶段最怕的,是验收要件不齐。消防验收或备案、竣工环保验收、安全验收评价、规划核实、竣工验收备案、排污许可,一项项列出来,缺一样都过不去。
顺序也有讲究。消防验收和竣工验收备案,顺序搞反了要重跑。这些要件不是竣工那天才有的,是前面几个阶段攒下来的。前面漏了,竣工就卡住。我审过的一个项目,验收要件单列了三页纸,逐项打勾,缺一项就往下拖一个月。

变更不办手续,还有个隐蔽的坑:结算。图纸和现场对不上,结算时审计一核,多干的活没有依据,钱拿不到,还落个手续不全的名声。有的项目,变更单攒了一抽屉,一张都没走流程,最后结算扯皮扯了大半年。变更不是小事,一张单子,就是一份依据。
全过程咨询:一个团队,盯住接缝
全过程咨询,就是一个团队从头跟到尾,把决策、设计、施工、竣工四段串起来,盯住接缝。该办的、该衔接的,一次性管住,不用业主自己记着哪个环节找哪个部门。
国家层面近年发文推动全过程工程咨询,方向就是让专业团队把各环节串起来。接缝补上了,项目才立得住。手续不怕慢,就怕漏,漏一个环节,前面批的全得重来。具体到你的项目,以现行规定和当地主管部门要求为准,先摸清路径,再排计划。
