项目动工前,有段"定生死"的窗口期

项目动工前,有段"定生死"的窗口期

项目动工之前,要过哪几步,顺序大致是:先定方向,再拿地,接着排手续,然后设计定细节,最后做开工准备。这几步看着各管各的,其实环环相扣,前面一步没走干净,后面就得返工。动工之后再改,代价是成倍的:改设计、补手续、停工返工,哪一样都烧钱烧时间。前期花的精力少,决定的事却多,这笔账,越早算越划算。

我把动工前这条线按顺序摆开,你对照着看自己卡在哪一步。每一步都有它卡人的地方,也有它该找的人。

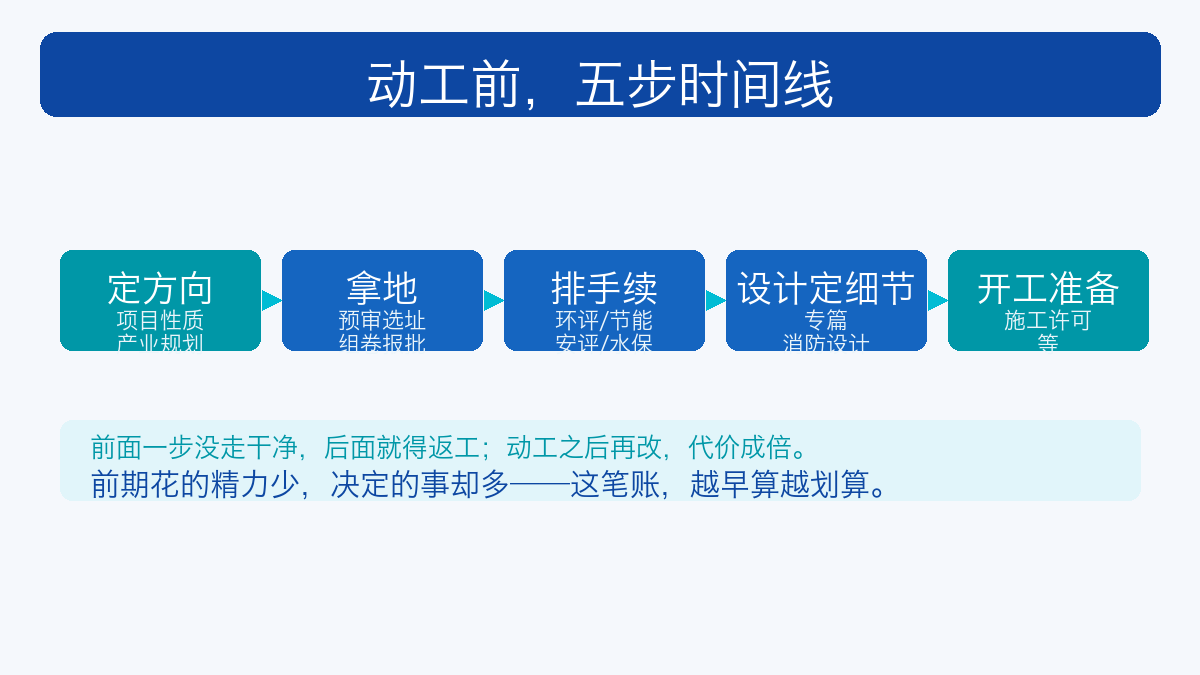

动工前五步时间线

第一步,定方向

项目是什么性质,先得说清楚。政府投资项目走审批制,项目建议书、可行性研究报告、初步设计,一级一级批。企业投资项目走核准或备案,依据是《企业投资项目核准和备案管理条例》,国务院令第673号:目录内的重大项目走核准,目录外的走备案,备案最快,网上就能办。

这一步卡的是产业政策和规划符合性。项目能不能上、在哪上,先过这一关。方向没定准,后面每一步都是白跑。这一步做完,下一步才能排上。很多项目拖到最后,回头一看,根子都在第一步没想清楚。

第二步,拿地

立项阶段先办用地预审与选址意见书,动工前再正式组卷报批。未批先占,就是违法用地,这条红线碰不得。占用农用地要农用地转用审批,占用永久基本农田要国务院批准,依据是《土地管理法》2019年修正。

选址没看地类规划,是前期最常见的返工源头。地类不对、规划不符,前面定的方向全得推翻重来。所以选址这一步,宁可多花几天核清楚,也别急着往下走。这一步卡的是地,但决定它的是第一步的方向。

选址还有个容易漏的:压覆矿产、地质灾害、文物埋藏这些专项调查。有的地块看着合适,一查底下压着矿藏,或者在地质灾害易发区,就得重新选址。这些调查周期不短,越早做越好。等组卷报批了才发现,前面排的时间表全得重排。

第三步,手续排期

环评、节能审查、安全预评价、水土保持方案,这几样可以并行办的,别串行排。

环评按环境影响程度分级,报告书、报告表、登记表,对应不同项目。节能审查,2025年9月起施行《固定资产投资项目节能审查和碳排放评价办法》。高危行业要安全预评价。涉及水土流失的项目,要编水土保持方案。

这几项分属不同部门,材料互不依赖,完全可以同时递。串行排,等于把时间白白拉长。这一步的关键是统筹,把能并联的并联起来,时间表才能压得下来。排期排得好不好,直接决定你动工前要等多久。

举个实际的例子。环评报告书从编制到批复,快的也要两三个月;节能审查、安全预评价各有各的周期。要是等环评批完再递节能,光这一项就多耗两三个月。把几样材料同时递出去,审批窗口重叠着走,动工时间能提前一个季度。排期不是排个先后,是排重叠,把能并行的窗口叠起来,时间表才压得下来。

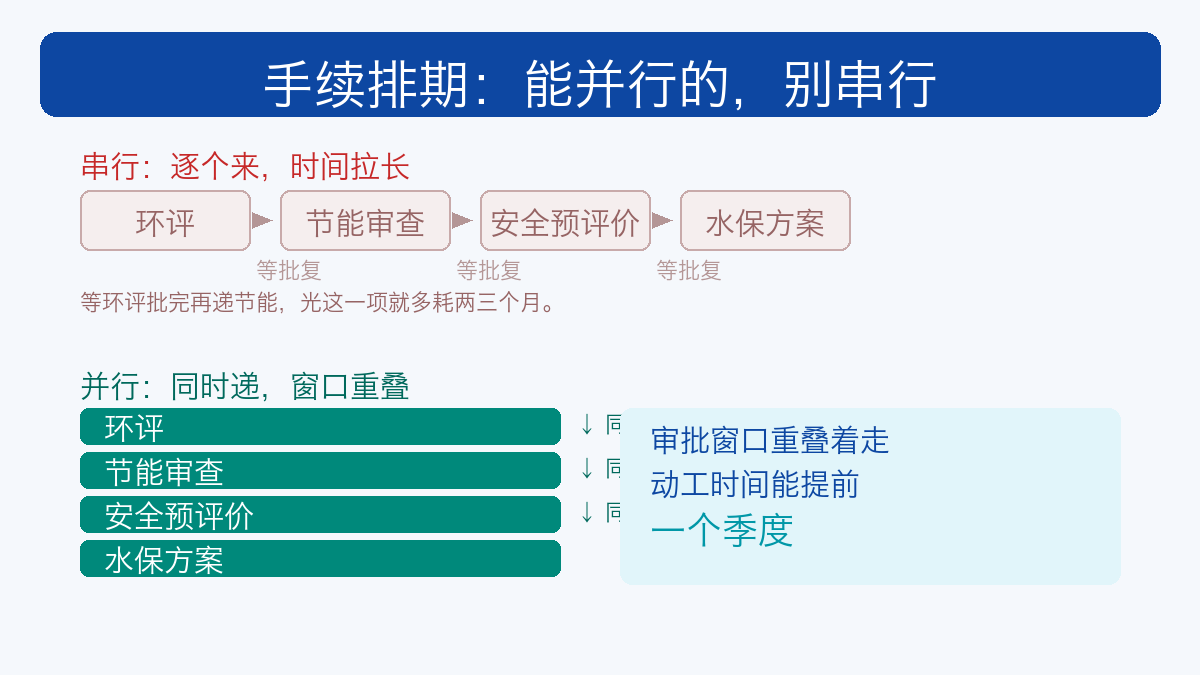

手续并行与串行对比

第四步,设计定细节与开工准备

安全设施设计专篇、职业卫生专篇,讲的是"三同时":安全设施与主体工程同时设计、同时施工、同时投入生产和使用,依据是《安全生产法》。消防设计,特殊建设工程开工前要申请消防设计审查。

设计阶段没把安全设施画进去,后期整改最花钱。这一步卡的是设计深度,图纸上漏一笔,施工时就是一笔返工费。设计定得细,后面施工才顺;设计留了尾巴,返工的钱和工期都跑不掉。

设计定了,就轮到开工准备。施工许可等手续,具体要件以现行规定和当地主管部门要求为准。走到这一步,前面几关都过了,剩下的就是按部就班。这一步卡的是前面几关有没有走干净,前面欠的账,到这儿都会显出来。

那专业的人,什么时候该叫进来?答案很明确:前期决策阶段就该叫。立项路径选错、选址没看地类规划,后面全要返工。咨询机构干的事,是把各环节串起来、把时间表排明白,让你每一步都知道下一步该找谁、卡在哪。

具体分界标准、时限、名录、要件,都以现行规定和当地主管部门要求为准,各地多少有点差别。拿不准的,动工前把自然资源、生态环境、发改挨个问一遍,比事后停工补办强得多。

给老板一个实在的建议:项目一有眉目,就把咨询团队叫进来,先干三件事——把项目性质定准、把地类规划核清、把手续时间表排出来。这三件事定了,后面就是顺着时间表走的事。前期多花这点精力,省下的是动工后成倍的返工钱。
